铝模应用流程

点击数:10892022-06-02 09:57:02 来源: 模板脚手架展览会

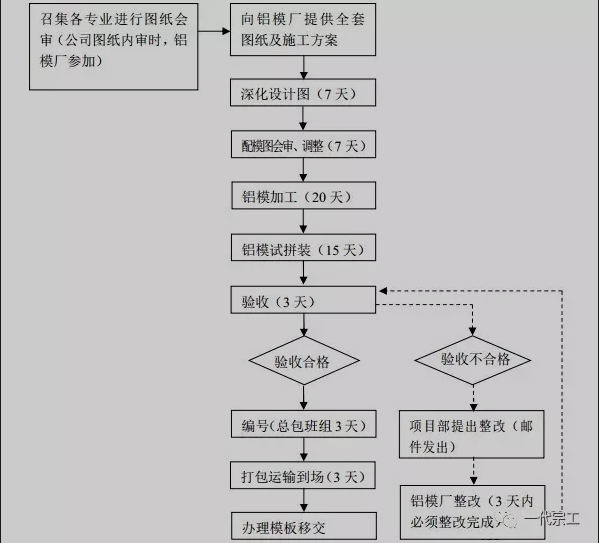

(一)铝模从深化设计到试拼装验收完成的标准工期 60 天;

(二)向铝模厂提供的图纸及方案包括:建筑图、结构图、装修图、水电图、外架方案、放线孔位、布料机位等;图纸应由项目部下发,有相关签发记录;

(三)深化图完成后,铝模厂将图纸发项目部、设计部、区域工程技术部、墙板厂、总包等单位,项目部负责组织各单位参加联合会审确认;

(四)铝模加工试拼装完成后项目部、总包、监理、区域工程技术部应对铝模节点、加固体系、尺寸偏差、窗边(梁、墙)部位压槽等进行验收确认,对存在的问题要通过邮件形式提出,并发相关人员;

(五)模板编号由总包完成,铝模厂要建立自己的编号图及编号;

(六)模板移交必须办理三方验收单,模板移交资料:配模图、模板编号图、模板背楞加固图、模板清单、三方验收单、模板施工技术交底等;

(七)铝模前三层必须进行区域第三方铝模精度检测合格后方可浇筑砼,铝模综合精度不得低于 90%,单项不得低于 80%。
